Aller au contenu principal

Fêtes : fermeture exceptionnelle

Fêtes : fermeture exceptionnelle

En raison des fêtes de fin d'année, les services municipaux fermeront à 16h les 24 et 31 décembre
« Nevers en fête » du 30 novembre au 5 janvier

« Nevers en fête »

du 30 novembre au 5 janvier
Mercredi 15 février 2023

Extension du RCU : quels travaux ? (2/3)

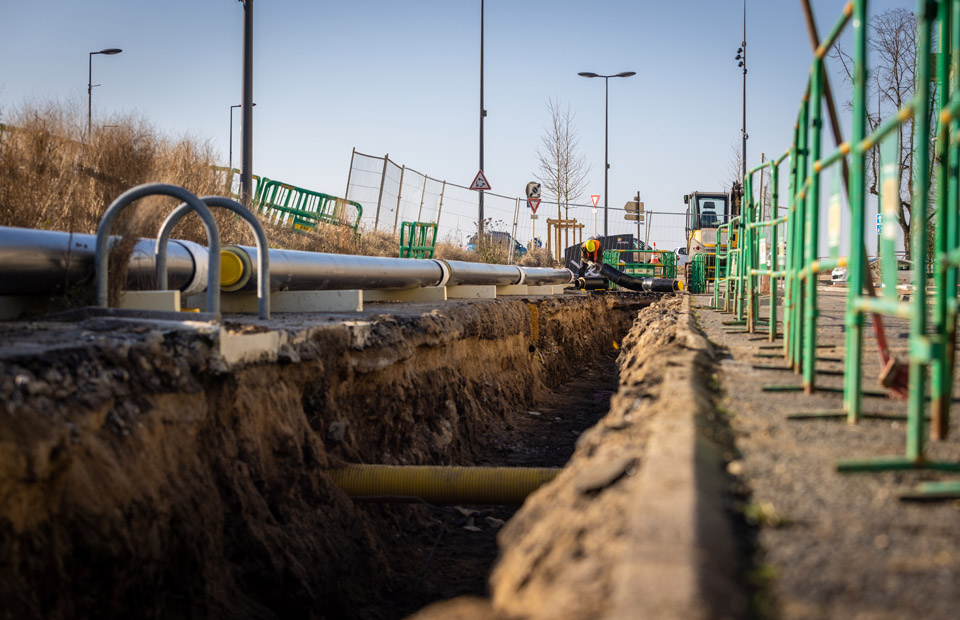

Depuis février 2023, les travaux d'installation du réseau de chaleur ont commencé quai de Mantoue.
À compter de février et pour une durée de 7 mois, les travaux d’extension du réseau de chaleur urbain (RCU) – 1re phase – vont se tenir sur trois fronts simultanés à Nevers. On vous explique les enjeux. Partie 2/3.

Pourquoi ces travaux et en quoi vont-ils consister ?

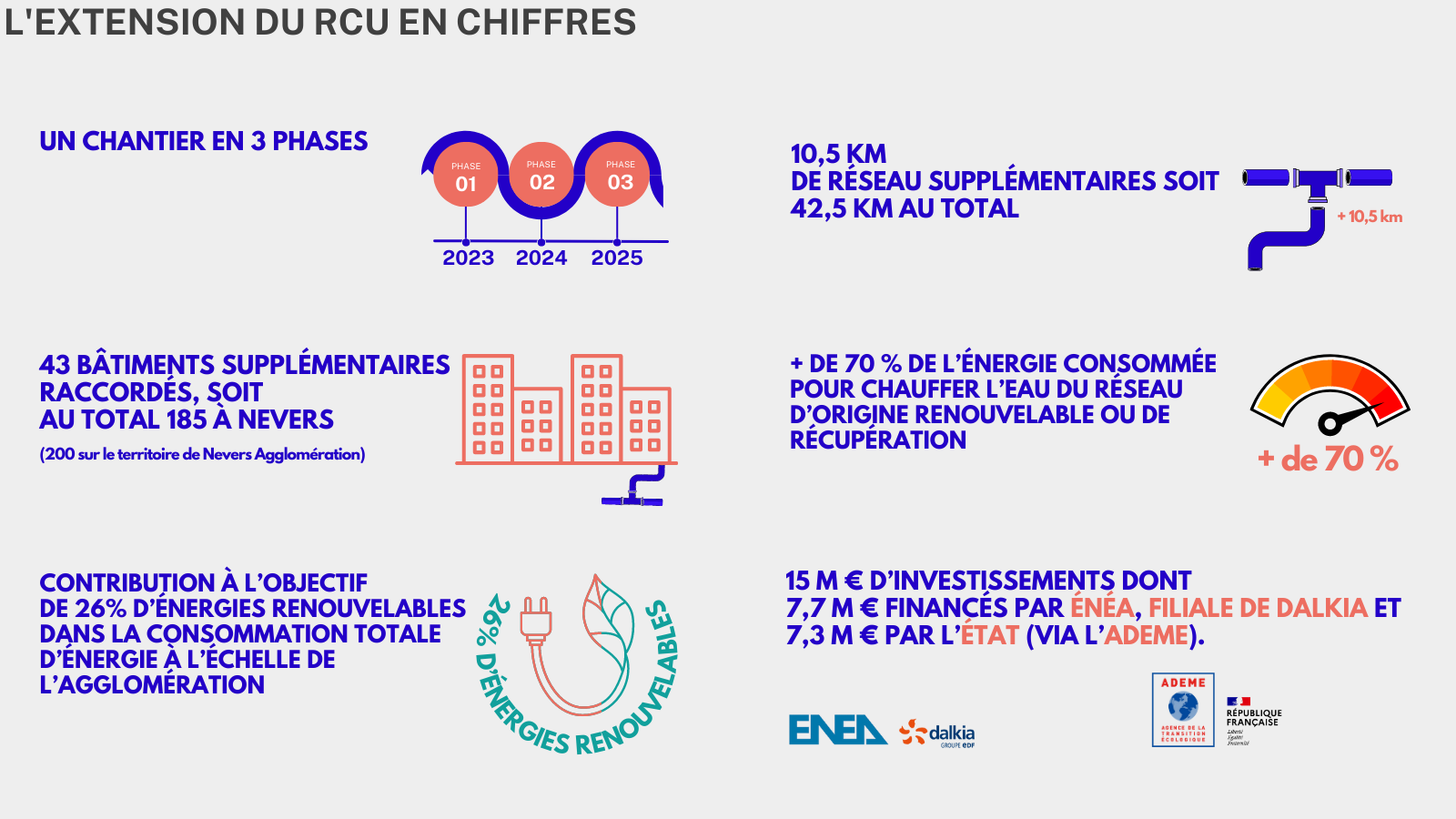

Ces travaux ont pour but d’étendre le RCU existant et de relier le centre-ville de Nevers au quartier des Bords de Loire et de La Baratte. Au total, ce sont 10,5 km de réseaux qui viennent s’agréger aux 32,5 km déjà existants.

Ces derniers vont permettre ainsi le raccordement de 43 bâtiments supplémentaires tels que l’hôtel de ville, le palais de justice, l’école André-Cloix, La Maison, la Maison des sports, l’école Pierre-Brossolette, les immeubles de Nièvre Habitat aux Bords de Loire et le Centre-Expo.

Le choix a été fait par la collectivité de réaliser le chantier en trois endroits simultanés sous forme de chantier « glissant » tous les 200 m avec le même procédé : ouverture de la chaussée, pose de la tuyauterie, remblais.

Ils vont durer 7 mois : de février à août 2023.

Des travaux sur trois fronts… pour la bonne cause



Lors de cette première phase de travaux qui se tiendra de fin février au mois de juillet 2023, le centre-ville historique (parc Roger-Salengro, place Carnot, rue du 14-Juillet, une partie des rues de la butte jusqu’à la place Mossé (déjà effectués), quai de Mantoue/boulevard Coubertin), ainsi que les quartiers des Bords de Loire et de La Baratte vont être simultanément impactés, suivant une progression et un cheminement bien précis.

Pour connaître plus en détail le planning prévisionnel à jour et l’itinéraire des travaux, nous vous invitons à consulter la page ► Le point sur les travaux (RCU).

Deux grands objectifs



  • réduire au maximum la durée des travaux et la gêne occasionnée pour les riverains, les usagers et l’activité commerciale : seulement 7 mois, grâce aux 3 fronts simultanés, au lieu du triple de temps (1 an ½) s’il n’y avait eu qu’un seul chantier ;
  • faire bénéficier dès l’automne 2023  aux usagers et locataires des nouveaux bâtiments raccordés d’une source d’énergie fiable, écologique et source d’économies ( voir notre article précédent : Extension du RCU : gagnants sur toute la ligne).

En savoir plus

► Présentation générale (projet RCU)
► Le point sur les travaux (RCU)
Le réseau de chaleur urbain (brique fixe Nevers.fr)
► Le réseau de chaleur urbain (page fixe Nevers-agglo.net)



Extension du RCU : gagnants sur toute la ligne (partie 1/3)



Les points forts du réseau de chaleur urbain pour les bénéficiaires :

  • diminution des rejets atmosphériques types gaz à effet de serre et préservation de l'environnement sur les plans esthétique, visuel et sonore ;
  • maîtrise des coûts énergétiques.
